4月30日,国家电网白鹤滩-浙江±800千伏特高压直流输电工程(以下简称“白鹤滩-浙江特高压工程”)500千伏配套送出二期工程仁和至乔司线 路投产,标志着白鹤滩—浙江±800千伏特高压工程浙北换流站的8回500千伏清洁能源输送通道全部建成,每年输送电量300亿千瓦时以上,减少碳排放 1919万吨,为今夏用电高峰提高电力保供。
白 鹤滩-浙江特高压工程是“十四五”期间开工建设的首个特高压直流工程,是践行国家“西电东送”战略和助力浙江“重要窗口”打造的重大工程,为浙江增加外来 电力受入能力800万千瓦,有效增强浙江电力供应能力,保障经济发展和民生用电需求,进一步促进能源清洁低碳绿色发展,加快实现“双碳”目标。
据了解,根据规划,白鹤滩-浙江特高压浙北换流站500千伏配套送出工程中途开断接入出线8回。去年10月,500千伏瓶窑至王店线路中途开断接入4回线路,本次500千伏仁和至乔司线路中途开断接入4回线路,标志着浙北换流站的8回500千伏配套送出线路全面建成。
仁和至乔司500千伏线路于2008年投运,输电能力已无法满足白浙特高压的输电要求,为了确保来自白鹤滩的清洁水电“受得进、落得下、送得出”,国网浙江电力员工加快配套500千伏送出工程建设,新建仁和至乔司线路并接入白浙特高压受端钱塘江换流站。

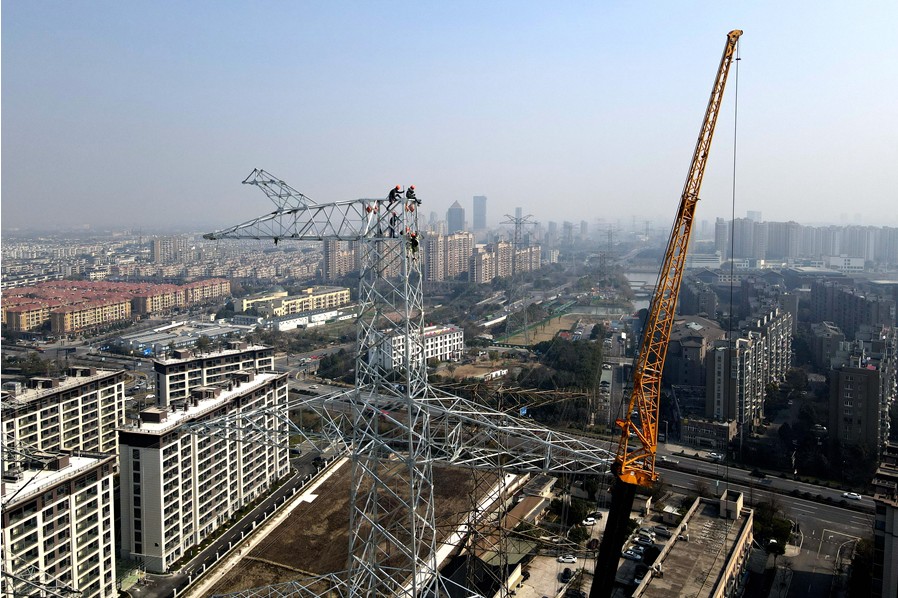

“施 工的主要难点在于,多个高难度跨越作业。”浙江省送变电工程有限公司项目总工苏祥瑞介绍,由于部分线路段涉及跨越高速和高铁,为确保跨越施工安全,国网浙 江电力员工采用移动式可伸缩双向回转跨越架和集控智能可视化牵张设备,并创新封网提网技术,缩短跨越作业时间。一个月时间,国网浙江电力员工在杭州境内架 起60基铁塔、38.7公里线路。
“白鹤滩-浙江特高压500千伏配套送出工程投产后,将保障金沙江的水电源源不断送至杭州。”国网杭州供 电公司员工闫宝介绍。500千伏配套送出二期投运为白浙特高压工程高端投运奠定了坚实基础,6月白鹤滩至浙江特高压直流输电工程高端部分投运后,工程受电 能力将显著提升,有助于缓解夏季用电高峰期供需压力。
随着白浙特高压工程输电能力的提升,浙江外来电量最大接纳能力达40%左右。“该工程 还能与华东已有的灵绍、宾金特高压工程互相配合,提高浙江清洁能源消纳比重。”国网浙江建设公司工程项目负责人郑力维介绍,该工程将为浙江高质量发展建设 “共同富裕示范区”提供坚强能源保障。
