7月25日,国家重点能源项目、我国最北端核电站——中核集团下属中国核电投资控股的徐大堡核电项目3号机组顺利实现穹顶吊装就位,标志着该机组从土建施工高峰全面转入安装阶段。
这是中核集团以习近平总书记对核工业和中核集团的重要指示批示精神为根本遵循,积极贯彻落实习近平生态文明思想,全力打造全球核电“标杆工程”“典范工 程”,积极推进我国核工业高质量发展和新时代辽宁全面振兴的具体举措;也是中核集团把主题教育与重大工程建设结合起来,扎实推进主题教育在以学铸魂、以学 增智、以学正风、以学促干方面走深走实、见行见效的生动实践。
钢制安全壳是反应堆厂房的重要屏障,其穹顶是保证反应堆厂房完整性和密封性的重要组成部分,穹顶吊装是核电工程建设的重要里程碑节点。

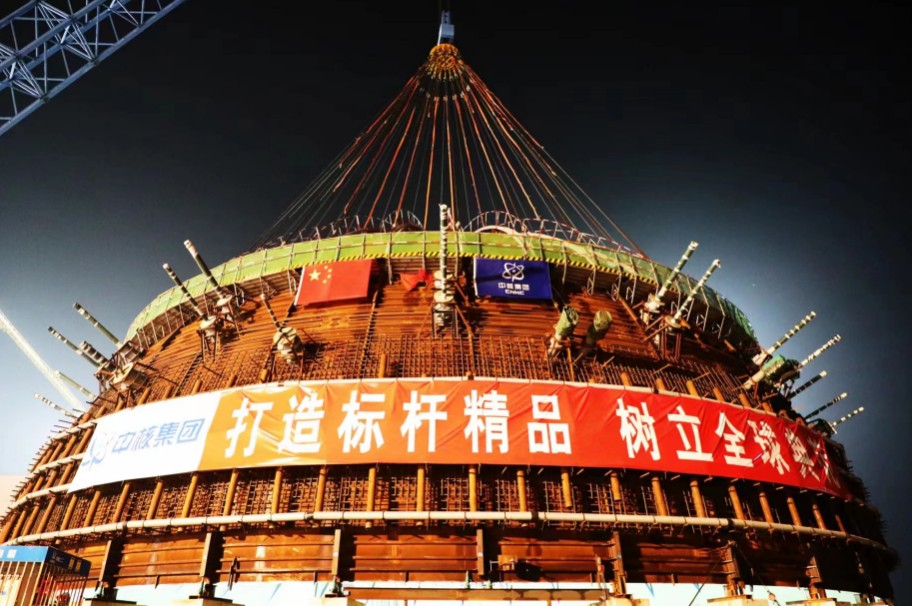

吊装当天,工程现场总指挥一声令下,2600吨履带式吊车缓缓将穹顶吊离地面,经过起钩、提升、变幅、旋转、行走、下降、落钩等一系列高精度动作,穹顶缓缓在安全壳上平稳落钩,整个过程安全、有序、可控,吊装精度落位角度线偏差控制在±3mm毫米。
本次穹顶吊装呈现整体吊、物项多、总重大、精度高等特点,包含钢衬里结构以及支撑笼架、部分钢筋和预应力导管、全部贯穿件、加强板、内部钢结构、设备支吊架、喷淋系统、照明系统、消氢装置、换热器设备、探测设备等设备,总重量为739.016吨。
作为致力于构建人类命运共同体的全球核能合作典范,徐大堡核电项目3、4号机组被寄予打造核安全领域全球标杆的殷切期望。项目建成后,2台机组预计每年发电 量可达160亿千瓦时以上,相当于每年节约燃煤量约570万吨、减少二氧化碳排放量1680万吨,相当于11万公顷森林1年的吸收量,对于保障我国能源安 全、优化能源结构具有积极作用。
徐大堡核电项目3、4号机组业主为辽宁核电,由中核工程总承包,核岛土建施工由中核二二负责,核岛安装施工 由中核二三承担。自2021年7月28日核岛浇筑第一罐混凝土以来,工程建设各方坚持安全第一、质量第一,立足创新驱动,成立“猛虎团”联合党员突击队、 青年突击队,由党员、青年带头深入施工一线开展技术攻关,不断优化施工逻辑,推进施工工艺和工法创新。
特别是项目地处严寒地区,进入冬季后 气温可低至零下20摄氏度。为克服冬季施工带来的质量和进度双重挑战,参建各方冒严寒、顶风雪,从工程建设之始就和恶劣天气对拼,多次组织冬施研讨和演 练,编制《核电工程冬期施工标准图集》,推动工程建设实现自动化应用、工厂化预制、装配化应用、模块化施工,项目建设成功克服了两个年度里合计221天的 冬季施工降效影响,达到了国内三代压水堆核电机组土建工期的先进水平。来源:中核集团新闻中心
