三峡漳浦六鳌二期海上升压站上部组块吊装完成

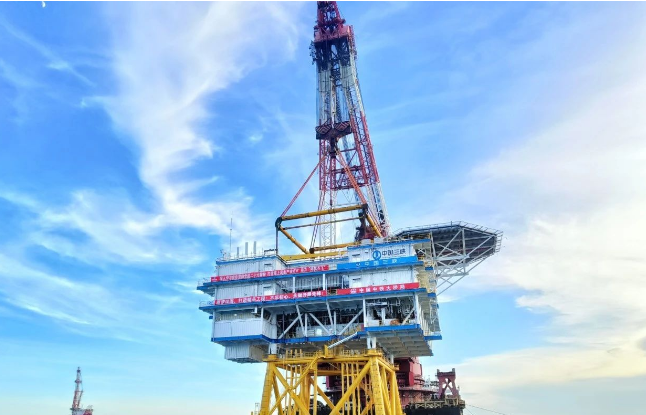

2023年8月24日15时32分,闽南外海首个风电场项目——漳浦六鳌海上风电场二期项目海上升压站上部组块成功吊装就位。

漳浦二期项目海上升压站包括上部组块和下部结构,上部组块采用整体式布局建造,共设置有四层甲板及一座直升机平台。上部组块采用桁架式甲板支撑结构,高度相 当于6层楼高,面积相当于7个标准篮球场大小,设计总重约3600吨,配套2台220千伏升压变压器;首次采用H型内走廊结构设计,确保后期运行过程中人 员能快速抵达各检修点;主要设备间布置有巡检机器人,创新性引进了涡扇炮消防系统,基本能够实现海上无人值守及现场安全生产需求;安装了国内最大的海上升 压站直升机平台,可为过往船只提供应急避险救援。海上升压站是海上风电场的“心脏”,本次海上升压站成功吊装,对漳浦二期项目整体高质量推进具有重要里程 碑意义。

为高质量完成海上升压站上部组块吊装重要节点目标任务,三峡集团福建公司所属漳浦海峡公司充分发挥大党建联创共建作用,联合监理、总承包、制造单位等成员认 真研究海上升压站上部组块结构型式,科学合理制定制造方案、设备供货及施工进度计划,安排专人长期驻厂跟踪进度,现场协调人员、设备、资源,高效组织上部 组块各区域施工,24小时轮班不停歇,推动结构、涂装、舾装、电气、暖通、消防等多个工作面高效衔接、穿插施工,用时165天完成上部组块建造,建造效率 国内领先,以务期必成的坚定信念创造了又一个“三峡速度”。

下一步,漳浦海峡公司将全力以赴攻坚克难、狠抓落实,在保证质量安全的前提下全力冲刺,高标准完成海上风机安装、海缆敷设等各项重点工作任务,如期实现并网发电目标。来源:三峡福源  作者:戴鹏
