9月19日
由中国能建葛洲坝二公司
承担主体施工任务的
山东文登抽水蓄能电站6号机组
正式投入商业运行
至此
电站全面投产发电
为山东电网平稳运行提供
绿色清洁、灵活安全的电力保障
文登抽水蓄能电站位于山东省威海市文登区,是山东省装机规模最大的抽水蓄能电站,也是胶东地区第一座抽水蓄能电站。电站总装机容量180万千瓦,设计年发电量27亿千瓦时,可满足106万户家庭一年的用电量。

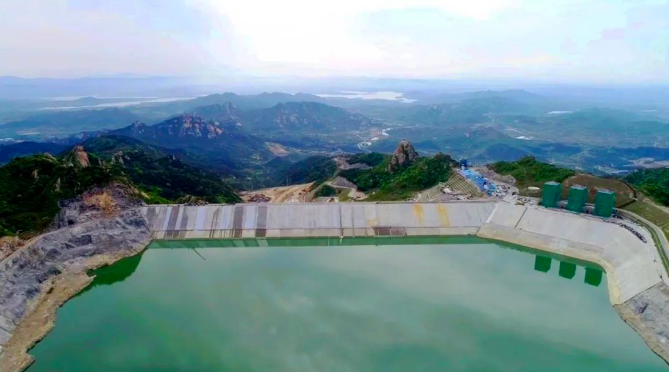

该电站枢纽由上水库、水道系统、地下厂房系统、下水库、开关站等建筑物组成,中国能建葛洲坝二公司主要承担电站上水库工程、下水库及防护工程等重点建设内容。
项目建设过程中,项目管理团队积极探索新技术、新材料、新设备,在业内首次应用耐碱玻璃纤维增强复合筋材料,在上水库面板低地应力区域采用抗拉强度高、耐久性能好、密度小的新型低碳建筑材料替代传统钢筋,应用面积超4万平方米。
针对该电站高边坡支护面积大、施工强度高等特点,为解决传统搭设脚手架法施工周期长、施工进度慢、安全隐患大等问题,项目管理团队研发国内首个大面积边坡支护移动施工作业平台,实现了抽水蓄能行业内多项创新突破。
自2023年1月1日首批机组正式投产发电以来,文登抽水蓄能电站根据电网需求采用“两发一抽”“两发两抽”运行方式,高峰多发、低谷多储。截至8月底,5台机组抽水储能710次,高峰发电709次,机组启停2234台次,累计发电量达5.19亿千瓦时。

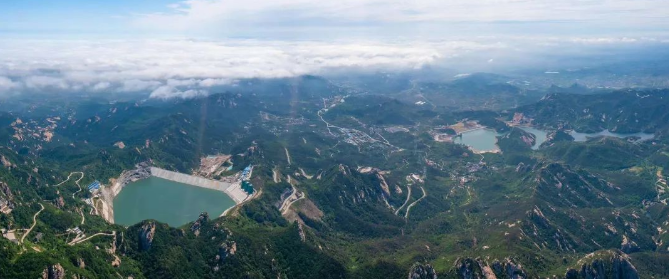

文登抽水蓄能电站全景图
电 站的建成投运,将为新能源富集的胶东半岛区域提供就地消纳的“蓄能池”,有效提高东部沿海核电基地电力送出和风电等可再生能源发电消纳水平,更好助力 “双碳” 目标实现。与纯火电调峰方案相比,将为山东电网节约标煤约13.23万吨,减少二氧化碳排放31.12万吨,二氧化硫排放量2964吨,氢氧化物1682 吨,节能减排效益显著。
项目建设历程
2017年7月26日

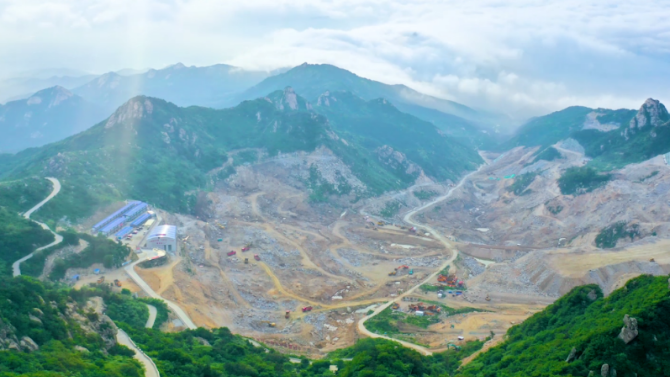

电站主体工程开工
2019年4月21日

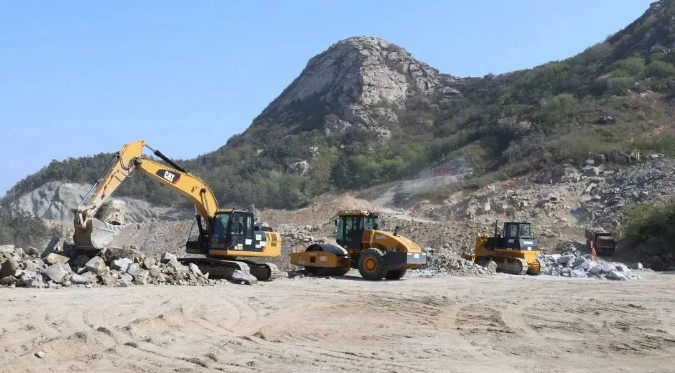

上水库大坝开始填筑
2020年4月24日

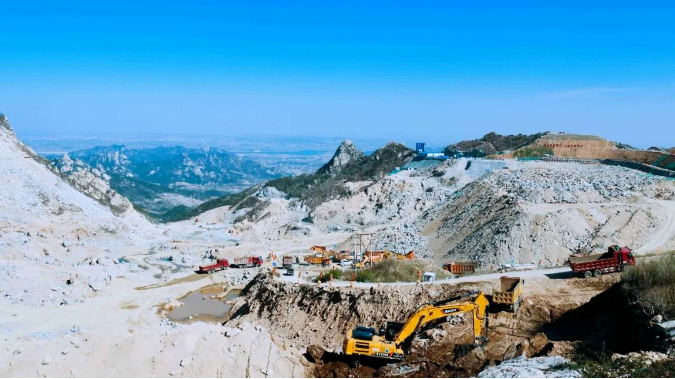

下水库大坝开始填筑
2021年10月29日
下水库大坝面板浇筑完成
2022年1月2日
下水库正式下闸蓄水
2022年11月20日
上水库正式下闸蓄水
2023年1月1日
首批机组投产发电
2023年5月9日
上水库大坝二期面板混凝土浇筑完成
2023年6月10日
上水库实现第二阶段下闸蓄水
来源:中国能建葛洲坝二公司
