据山东省能源局消息,2023年全省能源保障网计划实施项目73个,年度计划投资1100.5亿元。其中,续建项目48个,年度计划投资567.6 亿元;新开工项目25个,年度计划投资532.9亿元。截至9月7日,已完成投资811.5亿元,投资完成率73.7%,超过序时进度5.2个百分点。

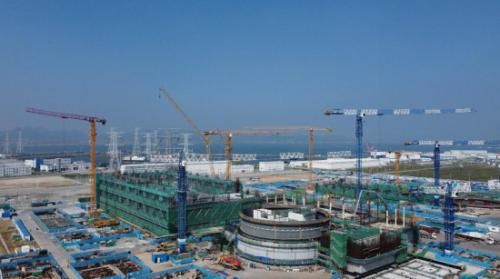

海阳核电3号机组燃料厂房混凝土浇筑施工现场图。供图:山东省能源局
“从工程类别看,续建项目已完成投资488.2亿元,投资完成率86%;新开工项目已开工18个,完成投资323.3亿元,投资完成率 60.7%。从建设领域看,新能源和储能项目完成投资399.96亿元,占年度计划的77.3%;电力电网项目完成投资217.27亿元,占年度计划的 65.9%;煤炭油气项目完成投资194.23亿元,占年度计划的76.8%。”山东省能源局发展规划处负责人在介绍能源重大项目建设情况时表示,重点工 程项目建设,事关高质量发展成色,事关可持续发展后劲,作用重大、意义深远。全省能源行业牢固树立“项目是第一支撑”的鲜明导向,以服务绿色低碳高质量发 展先行区建设为总牵引,以重大项目建设为支撑,加大能源领域投资,加快基础设施建设,健全完善政策体系,全力以赴“大抓项目、抓大项目”,推动重点工程项 目建设提速提质提效。
新能源领域投资持续加大。新能源和可再生能源重点项目完成投资391.85亿元,完成率较去年同期提高20个百分点以上。今年前7个月,山东新 增新能源和可再生能源装机1024万千瓦,较去年同期增加465万千瓦。在稳步推进既有项目建设的基础上,山东还积极推动1000万千瓦风光项目纳入国家 第三批大型风光基地,同步开展1888万千瓦鲁北盐碱滩涂地和1055万千瓦陆上风电项目竞争配置等工作。
保供基础设施项目加快推进。莒县丰源、鲁西发电等4台煤电机组和文登抽水蓄能电站1至5号机组建成投运,新增大型支撑性调节性电源340万千 瓦;海阳核电二期4号机组开工建设,石岛湾核电扩建一期工程获得国家核准;青岛LNG接收站三期主体工程全部完工;陇东至山东特高压直流输电工程、烟台港 西港区至裕龙岛石化原油管道、山东肥城压缩空气储能电站等项目相继开工建设。
政策体系不断健全完善。今年以来,山东相继制定出台促进煤电行业转型升级、加快地热能开发利用、推进新型储能规模发展等一系列政策措施,为能源领域扩大投资和绿色低碳转型提供了坚强的制度保障。
据悉,山东将致力于打赢“攻坚战”,加快推进既定项目落地实施。一是锚定年度目标任务,按照既定的时间表、施工图,强化攻坚突破,着力破解瓶颈 制约,推动项目加快落地,确保提前超额完成投资目标任务。二是打造“增长点”,组织一批新增开工项目。围绕加快能源绿色低碳转型,深入挖潜、主动作为,加 快推动华能德州大型煤电、山能东营独立共享储能等一批新增开工项目;同时,新增开工项目64个,新增年度投资125.4亿元,进一步提升能源领域投资质 效。三是下好“先手棋”,加快储备项目前期工作。瞄准明年新开工项目,提前谋划、分类施策,做实做细项目前期工作和开工手续办理。围绕国家大型风光基地、 鲁北盐碱滩涂地风光储输一体化和陆上风电项目,成立工作专班,完善推进机制,加快开工手续办理,推动尽快形成实物工作量。
