产业资讯

新疆若羌400万千瓦光伏项目第一标段完成全部桩基施工

11月18日,中国绿发新疆中绿电若羌400万千瓦光伏项目第一标段1.5GW光伏99万根桩基施工顺利完工,取得首个节点性胜利。

中绿电若羌1.5GW光伏工程总承包项目是中绿电若羌400万千瓦光伏项目中第一标段,由中建八局总承包建设有限公司承建。项目规划建设1.5GW集中光伏,建设内容主要包括光伏场区内所有土建、电气工程、220KV汇集站、生产综合楼、道路工程及其他配套设施。

中建八局总承包建设有限公司项目负责人张兰乾说:“标段150万千瓦光伏区99万根桩基全部施工完成,现已全面进入支架及光伏板安装施工阶段。目前,支架已安装1万余套,光伏板安装30余万块,升压站土建施工基本完成,将全力保障今年并网任务。下一步,项目团队将持续严把安全质量,挂图作战,确保项目早竣工早投产早见效,为建设美丽新疆,促进绿色能源发展贡献力量。”

据了解,中绿电若羌400万千瓦光伏项目位于若羌县若羌河区域,总投资145亿元,建设模400万千瓦光伏,占地面积约13.58万亩,同步配套建设升压站、综合楼、输电线路等附属工程设施。项目计划11月底前完成光伏区3GW以上光伏桩基础施工,今年建设的2#220kV升压站已完成基础浇筑工作,12月份完成全部设备安装试验调试工作,具备全容量并网条件。该项目的落地,对于进一步丰富若羌县太阳能利用方式,推进产业结构调整、发展方式转变和增长动力转换,培育战略性新兴产业、节能减排、促进生态文明建设具有重要意义。

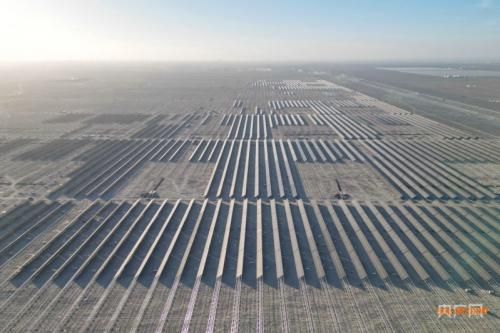

中绿电若羌400万千瓦光伏项目光伏区航拍(央广网发苏波摄)

“中绿电若羌400万千瓦光伏项目是目前全国单体规模最大的光伏项目,也是我国重要的沙戈荒(沙漠、戈壁、荒漠)大基地项目,于8月29日正式开工,计划2024年10月投产发电。投产后,预计全年可发电72亿千瓦时,可同时满足200万户家庭一年的用电量,每年可以减排二氧化碳660万吨,折合标准煤180万吨。在项目用工高峰期,施工人员可达5000人,对拉动当地就业起到极大促进作用。”中国绿发集团青海公司副总经理、中绿电若羌400万千瓦项目负责人祁万年说。

近年来,若羌县牢固树立生态优先、绿色发展理念,抢抓国家支持清洁能源健康发展的战略机遇,紧紧围绕实现“双碳”目标,创新产业发展模式,促进能源结构调整,为早日建成“千万千瓦级新能源产业集聚区”奠定坚实基础。

来源:央广网
