产业资讯

四子王旗100万千瓦风储项目风机吊装进入冲刺阶段

当前,一场“速冻型”的寒潮天气正席卷我国。呼和浩特大风大雪,气温骤降,最低温度探到零下20℃左右。而在四子王旗100万千瓦风储项目建设现场,夜间气温更是降至零下30℃左右,风雪交织、银装素裹,给风机吊装和施工组织等带来了巨大挑战。

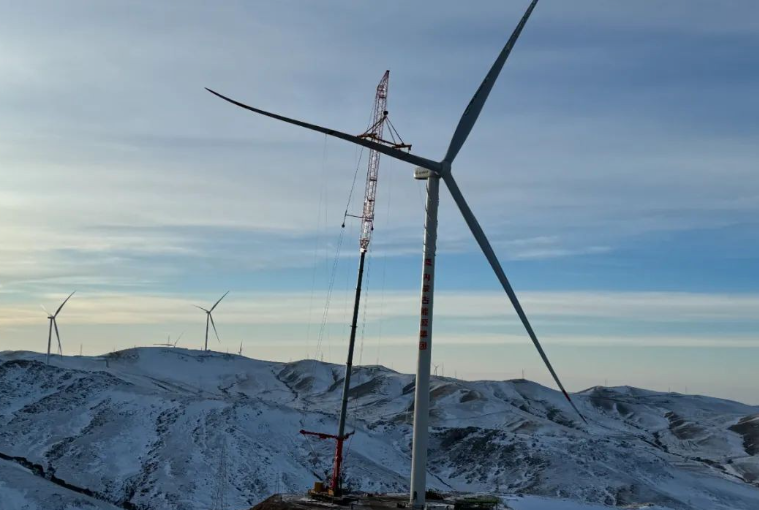

12月13日,在F061风机所在地——库伦图镇头股滩南海拔1878米的山顶上,随着现场指挥人员的指令从对讲机中发出,1800吨汽车吊将89米长、24吨重的风机叶片缓缓吊离地面,其他5个风机吊装作业面同步开始吊装。一时间,现场人员屏息凝神……直到12月14日凌晨3点,持续了11个小时的叶片吊装作业方告一段落。本次吊装共投入主吊、辅吊、装载机等大型施工机械30余台、施工人员120余人,一鼓作气地将6台风机吊装就位。项目至此已累计吊装完成131台风机,仅余3台待吊装。

四子王旗100万千瓦风储项目是内蒙古能源集团公司“670”新能源项目中唯一的“山地风电”,134台风机全部分布在山顶或山脊,场址占地约453平方公里,南北最大跨度约45公里,东西最大跨度约51公里。项目现场地形起伏、高差较大,冬季风雪叠加,极寒天气频繁,给大型设备运输和风机吊装作业等制造了诸多难题。

特别是大雪后,施工道路积雪最厚约1米左右,为保证设备运输畅通无阻,需要驾驶推土机、挖掘机在前疏通道路,后面5台装载机拖动设备运输车辆艰难前行,平稳运往风机机位。

干一个工程,树一座丰碑。为保障项目安全顺利实施、如期投产达效,集团公司领导多次深入一线、靠前指挥,新能源事业部、工程建设事业部、项目单位联合推动,紧密跟踪施工进展,打破思维定式,不断优化措施,参建各方顶风冒雪、连续奋战,与时间赛跑,同困难较量,推动项目“天天有新进展、周周有新变化、月月有新形象”,朝着实现全容量并网投产目标阔步迈进。

来源:内蒙古能源集团
