二郎山上立起“八腿式”门型塔

12月10日,在四川省泸定县海拔2900米的二郎山上,随着最后一组横担吊装就位,1000千伏川渝特高压交流工程甘孜—天府南线路工程9标段首基门型塔组立完毕。这基铁塔高74米,总重404.22吨,是国内首基“八腿式”门型塔。

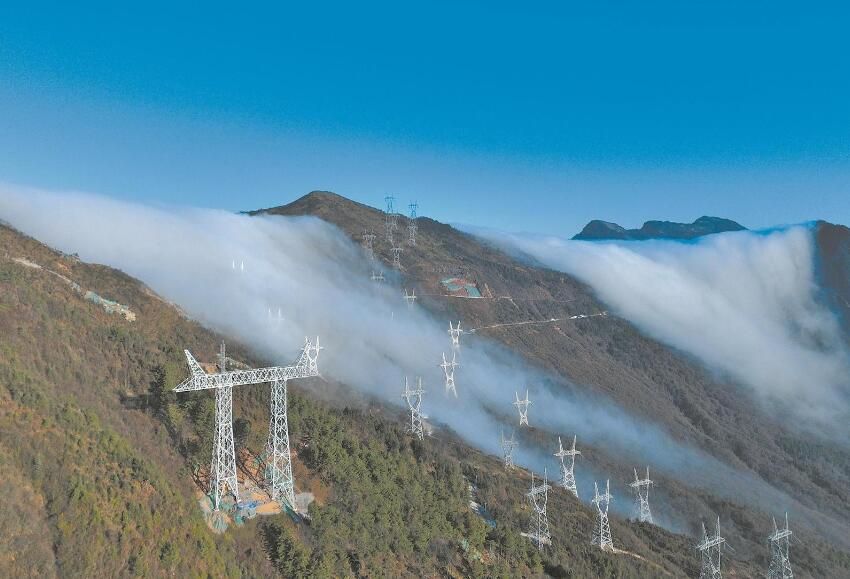

12月10日,1000千伏甘孜—天府南线路工程(9标段)首基“八腿式”门型塔组立完成。 李晨萌 摄

1000千伏甘孜—天府南线路工程9标段起于甘孜藏族自治州泸定县干海子西,止于雅安市天全县白茶坪,长23.25千米,采用两个单回路架设,其中左回线路长11.83千米,右回线路长11.42千米;新建铁塔75基,包括21基“八腿式”门型塔。该标段线路地处海拔1800~3100米的无人区,地形复杂、地势险要,且二郎山山区气候多变,常年雨雾交加,施工难度极大。

途经二郎山顶的线路区段属于60毫米重冰区,21基“八腿式”门型塔就位于这里。这是国内特高压线路首次穿越60毫米重冰区。据测算,以四条塔腿作为支撑结构的传统铁塔难以满足这一环境下的负重要求。

“八腿式”门型塔的设计结构相当于使铁塔多了一倍的承载力,且构造简单、受力清晰、组立方便,能较好地适应重覆冰环境和陡峭地形。“8条塔腿的根开、高差必须控制精准,否则组立铁塔时,两个立柱的中横担无法对接到位。”施工现场负责人方文介绍。

拿到铁塔设计图纸后,施工项目部详细研究门型塔设计特点,结合现场实际情况分析门型塔组立施工的技术条件、施工进度、资源配置等,并结合自身装备能力明确装备的主要技术参数,最终形成施工方案。工程施工项目部在铁塔基础开挖及浇筑阶段便安排经验丰富的施工人员驻守现场,严格验收地螺根开和基面高差等各项关键数据。“我们在现场采用了T2D96型落地双摇臂抱杆依次组立门型塔的两个立柱,最后吊装横担实现合拢。”项目总工程师余东介绍。

“这种方法避免了采用两副抱杆组立时产生干扰、大量高空作业等安全隐患,优化了施工方式,为工程顺利推进打好了基础。”余东介绍,“另外,我们在组立铁塔时全过程记录了各项施工参数,形成了门型塔组立工法,为后续工程建设提供参考。”

截至12月18日,1000千伏甘孜—天府南线路工程9标段已完成84%的基础浇筑施工,塔材运输和组塔作业正陆续展开。(李晨萌 宋铭洋 高珩瑞)
