产业资讯

±200千伏扬镇直流夹江大跨越施工

12月16日,在国内首个交流改直流输电工程——±200千伏江苏扬州至镇江直流输电线路夹江大跨越施工现场,江苏省送变电公司员工操控3架八旋翼无人机,配合完成了2根导引绳的展放工作。

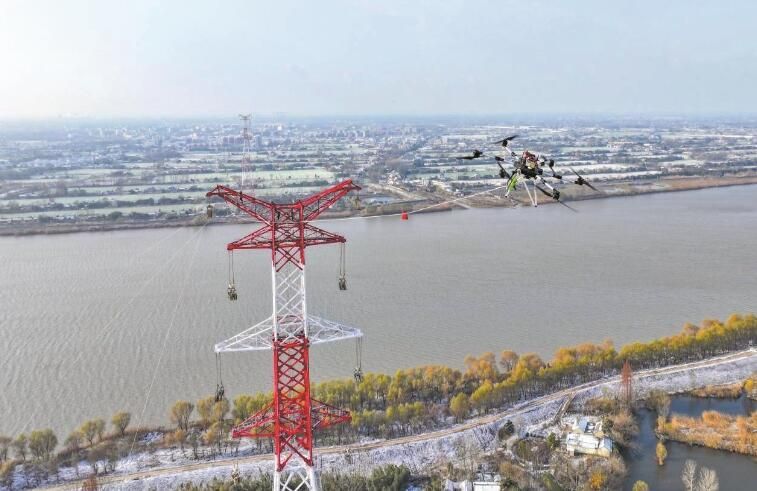

12月16日,在扬州至镇江直流输电线路工程夹江大跨越施工现场,施工人员利用无人机展放导引绳。史俊 摄

夹江大跨越工程北岸位于扬州市江都区大桥镇,南岸位于广陵区头桥镇,线路总长1105米。施工现场江面风力大,跨越塔档距大,为此,江苏省送变电公司决定采用多架无人机配合方式展放导引绳。

过去,输电线路架线施工需要在两基铁塔之间先拉设导引绳,再通过导引绳将牵引绳和导线从一基铁塔带到另一基铁塔上。随着新技术新装备的推广应用,施工人员已在±800千伏白鹤滩—江苏特高压直流输电线路等工程中应用无人机展放导引绳、导线。

“我们在作业前进行了多次演练,测试无人机续航、载重、抗风、飞行高度等条件,确保了施工当天无人机正常作业。”江苏省送变电公司输电二分公司项目经理徐仲征介绍。施工前,相关水域采取航道封锁措施。

“开始起飞!”12月16日8时10分,架线施工二班队长沈小春发出指令,第一架八旋翼无人机从工程北岸的225号塔附近腾空而起。1分钟后,第二架无人机起飞,并在飞行500米后悬停于江面。第三架无人机飞行300米后悬停。3分钟后,第一架无人机到达南岸224号塔上方,塔上的施工人员陈培浩迅速抓住无人机携带的导引绳,锚固后将导引绳调整放入塔上的放线绳滑车中。与此同时,第二架、第三架无人机同时升高,提拽导引绳。

20分钟后,三架无人机陆续返回南岸,准备展放第二根导引绳……9时17分,经过1个小时作业,2根直径5毫米的初级导引绳展放完毕。

“运用多架无人机配合展放导引绳提高了工作效率,架线施工时间由原来的10天压缩到8天。”徐仲征说。

后续,江苏省送变电公司将逐步完成夹江大跨越24根导线、2根光缆的展放,预计全部工作于12月30日完成。(李冰清 吉京京)
