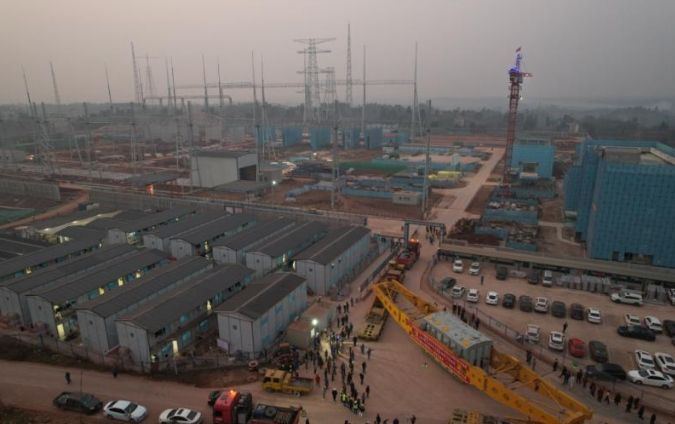

12月29日,随着主体变压器的顺利就位,川渝特高压交流工程铜梁1000千伏变电站已全面进入电气设备安装阶段。作为重庆首个特高压变电站,预计于2025年投入运行,届时每年可输送电量350亿度。
在两天前的12月27日,哈密~重庆±800千伏特高压直流输电工程渝北±800千伏换流站也取得了新进展,已进入主体施工阶段,预计于2025年建成投用,届时每年可接入新疆电量超360亿度。
值得一提的是,川渝特高压是我国西南地区首个特高压交流工程,本次进站就位的主体变压器大件运输车货总重量达到566吨,创下了重庆电气设备大件运输最重纪录。
接下来的阶段,川渝特高压铜梁站的其余变压器、组合电器、电抗器、电容器、继电保护等设备将按照计划陆续运达现场。我们预期在2024年9月完成主要电气设备的安装工作。为了确保工程进度和质量,国网重庆市电力公司的建设部门和运营维护部门将紧密协作,严格把控设备安装、调试、验收和技术监督等关键环节。我们将以此为基础,为工程的按期高质量投运奠定坚实基石。
