华电青岛燃机项目6号机组点火一次成功

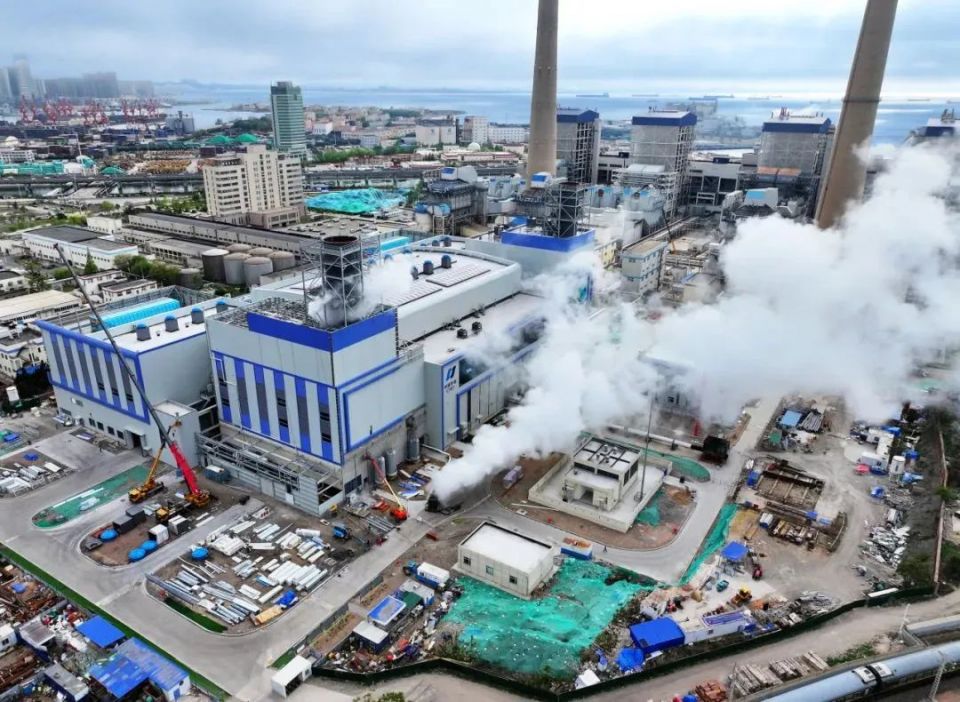

4月26日12时30分,华电青岛发电有限公司燃机项目6号燃机点火一次成功,13点29分开始锅炉吹管,至4月28日15点38分,余热锅炉吹管顺利完成。

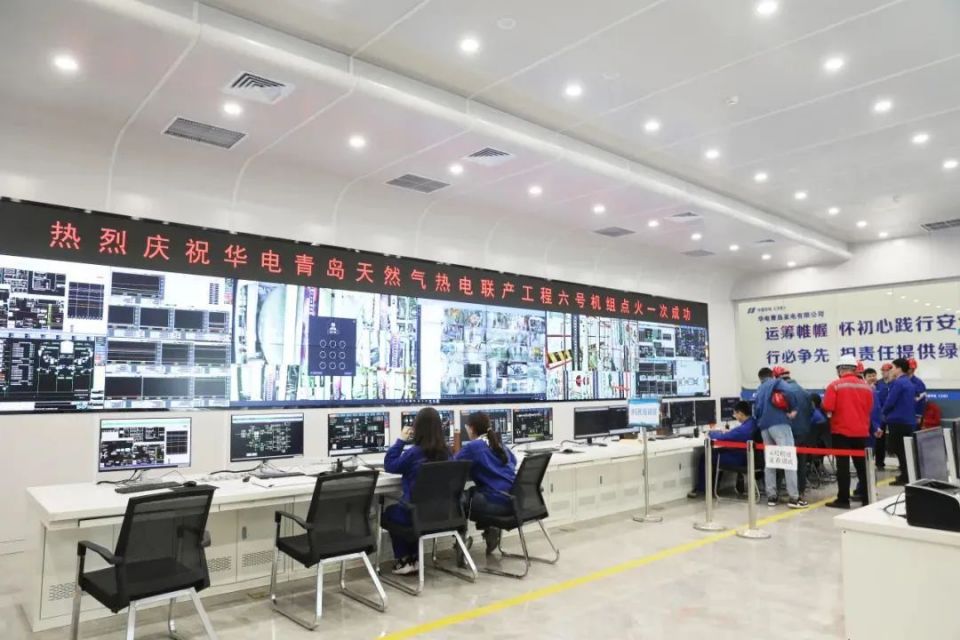

为确保燃机点火、锅炉吹管项目节点顺利进行,华电青岛公司联合安装单位、调试单位提前编制6号机组点火吹管方案,组织监理及基建专业审核,保证方案可行性,做足点火吹管各项准备“功课”。4月26日12时30分,华电青岛燃机项目6号燃机点火一次成功。

4月26日,在6号燃机点火稳定运行1小时后,开始余热锅炉吹管,至4月28日15点38分吹管结束,高压68次、69次连续打靶合格,中压58次、59次连续打靶合格,低压25次、26次连续打靶合格,顺利完成锅炉吹管里程碑节点,标志着6号机组已经满足整套启动前质监站检查条件,为下一步6号机组的整套启动调试工作奠定坚实基础。

据悉,华电青岛燃机项目6号燃机点火通过优化启动流程、精密调整操作,较5号机组节省用气超20万方,节约资金达64.5万余元。

截至目前,青岛公司6号机组共完成73台电动机、162台电动门、122台气动门的单体调试,完成1616只DCS、TCS对点,完成461只温度、压力测点调试,高效率高标准完成各项单体设备调试工作。

接下来,华电青岛燃机项目6号机组将迎来整套启动、并网及168小时试运行等重大考验。
