中国电力网讯(通讯员 李晓丹)5月9日,大唐华银株洲2×100万千瓦扩能升级改造项目1号汽机基座筏板大体积混凝土浇筑顺利完成,为后续主厂房整体出零提供了有力保障。

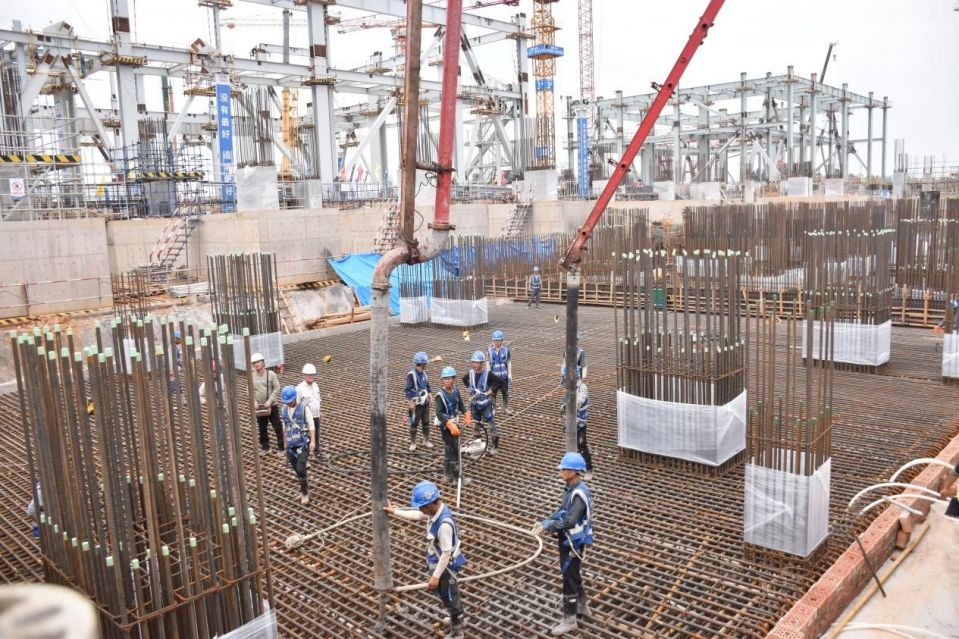

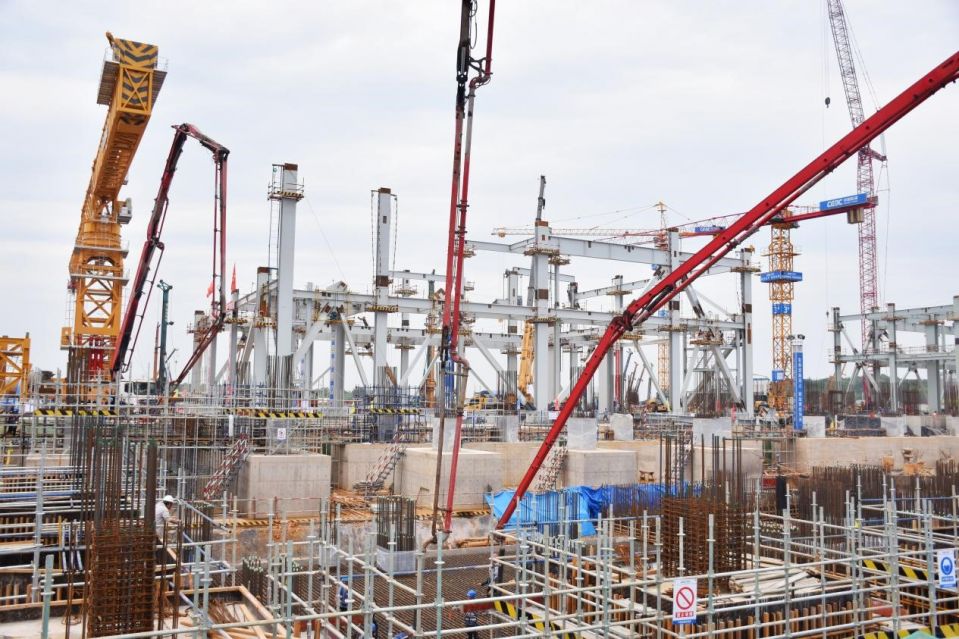

5月7日15时28分开始浇筑,至9日4时顺利完成筏板大体积混凝土浇筑,总计浇筑3860立方米,用时36.5小时。本次浇筑采用两台72米泵车、一台57米泵车、9辆罐车同时浇筑,备用2台57米泵车,2台发电机配合浇筑,备用2台;汽机基座东西分J1-J7轴线8跨,跨度65米,东西为A1-A3轴线3跨,跨度19米,底板厚2.7米。
为确保本次浇筑顺利进行,株洲百万项目部组织相应管理人员及作业班组对混凝土供应、安全质量管控要点等进行了详细部署,为基座施工提供了有力的安全、技术保障。浇筑过程中,管理人员24小时轮班全程值守,对混凝土配合比准确性保证、混凝土坍落度测定、入模温度测定、布料浇筑、振捣、原材料取样及混凝土试块留置等环节专人监管和旁站,确保施工质量。
自4月27日开始钢筋绑扎,历时12个日夜,风雨无阻。下一步,株洲百万项目全体职工将继续坚持一切以干好工作、履职成责为出发点,把对标对表贯穿于同台竞技、内部比晒过程中,以充足的干劲和饱满的热情高效完成土方回填、顺利出零米节点,为项目打响“株洲精品”口碑品牌共同助力。
