5月30日7时18分,在凉山州喜德县玛果梁子山脊上,随着最后一台风机调试完毕,徐徐转动,由国家电投投资、中国五冶集团与中国电建成都院联合承建的凉山州喜德县玛果梁子130兆瓦风电项目实现全容量并网发电。
该项目是四川省重点项目,也是当前凉山州单机容量最大的风电项目。项目风电机组总装机容量为130兆瓦,含20台单机容量为6.25兆瓦的风电机组及1台单机容量为5兆瓦的风电机组。全容量并网发电后,可每年输出约3.1亿度绿色电能。
“整个项目主工期历时400天,有效施工期不到12个月,是我们建设速度最快的高山风电项目之一。”国家电投凉山公司副总经理黄灿兵表示,项目于2023年4月主体工程开工建设,12月底首批风机并网发电,“当年开工、当年投产”。今年4月30日,项目完成全部机组吊装;一个月后,完成机组全容量并网发电。

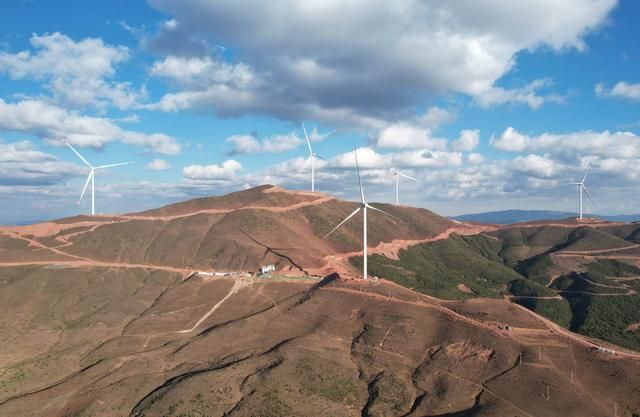

凉山州喜德县玛果梁子130兆瓦风电项目地处横断山脉大雪山支脉的山脊,风机最高处达3700多米,是典型的超高海拔风电项目。
工作人员现场查看末批次集电线路带电后设备运行状态。
中国五冶集团喜德县玛果梁子130兆瓦风电项目负责人付兴祥表示,为在规定时间内完成并网发电目标,项目团队克服了重重困难。为有效应对“山势陡、雨季长、雷击多、气温低、氧气薄”等恶劣的自然条件和“道路施工难度大、大件运输距离长、吊装窗口期短”等不利因素,项目团队协同各参建单位攻克了超长叶片山地弯道运输等技术难关,紧抓小风季、枯水季窗口期,动态调整施工方案,多面作业推动工程进度,最终保证了项目进度。全容量并网发电后,项目将有效缓解川西地区电网峰值电力供需紧张的局面,加快推动凉山州清洁能源开发利用,助力实现“双碳”目标。(川观新闻记者 文露敏)
